문제2) 정보화사업에서 작업분류체계 (WBS. Work Breakdown Structure)를 이용하여 범위 및 일정 등을 관리한다. 다음을 설명하시오.

가. WBS 작성 원칙

나. WBS 작성 장점

다. WBS 작성 고려사항

라. 일정지연 시 만회대책 및 사례



답)





1. WBS(Work Breakdown Structure ) 작성원칙

가. 프로젝트 범위 관리의 핵심도구, WBS의 개요

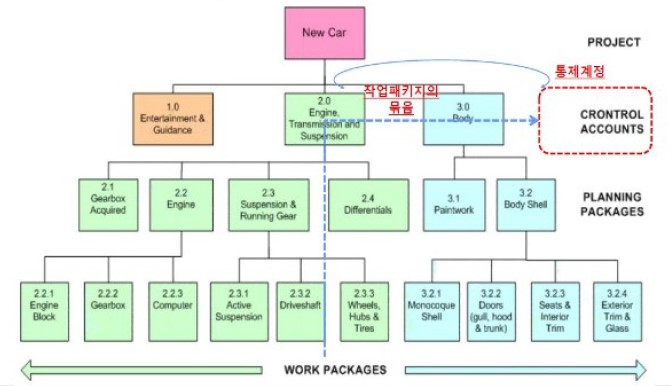

  • 프로젝트 팀에서 프로젝트 목표를 달성하고 필요한 산출물을 위해 실행할 작업을 산출물 중심의 계층구조로 세분해 놓은 계층도



나. WBS(Work Breakdown Structure) 작성원칙

작성 원칙
상세 설명
방법론 이용 원칙
  • 단계(Step), 작업(Task or Activity) 등의 정의된 WBS 방법론 이용
Two-Week 원칙
  • 작업 단위를 2주 이하의 단위로 세분화
One-Week 원칙
  • 1주 미만의 작업 단위는 One-week 법칙에 따라 작업 단위를 통합
Six-month 원칙
  • 향후 6개월 이후의 작업은 요약 레벨(Summary Level)에서 정의
장기계획 원칙
  • 향후 6개월 이후 계획은 Phase 레벨에서 계획



2. WBS 작성 장점

장점
상세 설명
의사소통
  • 관련 당사자 간의 프로젝트 범위에 관한 의사소통 원활하게 함
일관성
  • 프로젝트 수행을 일관성 있게 추진 가능하게 함
문서화
  • 프로젝트 팀의 이해 내용을 문서화
책임 명확화
  • 산출물에 대한 책임의 명확한 정의
일정 수립 근거
  • 일정 수립의 중요한 근간



3. WBS 작성 고려사항

장점
상세 설명
의사소통
  • Top 수준에서 출발
일관성
  • WBS 산출물에 대해서는 명사형 사용
문서화
  • 독립적으로 존재하는 Box 를 만들지 않음
책임 명확화
  • 고객과 협의된 것을 바탕으로 WBS 상위 수준 구성
일정 수립 근거
  • 일정 수립의 중요한 근간





4. 일정지연 시 만회대책 및 사례

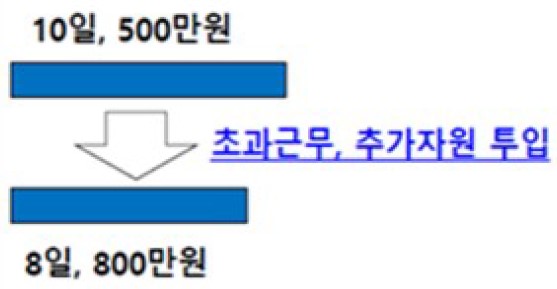

공정 압축법(Crashing)
공정중첩 단축법(Fast Tracking)
범위의 변경 없이 자원을 Citical Path상의 활동에 추가하여 단출
작업간의 관계를 조정하여 병행 추진함으로써 기간 단축
  • 지원 추가하는 Crashing 기법과 병행 추진의 Fast Tracking 으로, 필요 시 일정 단축 수행






공감과 댓글은 아이티신비에게 큰 힘이 됩니다.

블로그 글이 유용하다면 블로그를 구독해주세요.♥





'정보관리기술 > 프로젝트관리' 카테고리의 다른 글

위험분석  (2) 2024.01.13
SCRUM / ①  (2) 2024.01.13
WBS(Work Breakdown Structure) / ①  (2) 2024.01.13
ISO 21500 / ①  (1) 2024.01.13
